(1) 公路工程基本建设项目概算预算编制办法相关章节(JTG 3830-2018)
1)冬季施工增加费的内容包括:
一一因冬季施工所需增加的一切人工、机械与材料的支出。
一一施工机械所需修建的暖棚(包括拆、移),增加其他保温设备购置费用。一因施工组织设计确定,需增加的一切保温、加温等有关支出。一清除工作地点的冰雪等与冬季施工有关的其他各项费用。
2)全国冬季施工气温区划分表见本办法附录 D。
3)冬季施工增加费的计算方法,是根据各类工程的特点,规定各气温区的取费标准。为了简化计算手续,采用全年平均摊销的方法,即不论是否在冬季施工,均按规定的取费标准计取冬季施工增加费。
4)一条路线穿过两个以上的气温区时,可分段计算或按各区的工程量比例求得全线的平均增加率,计算冬季施工增加费。

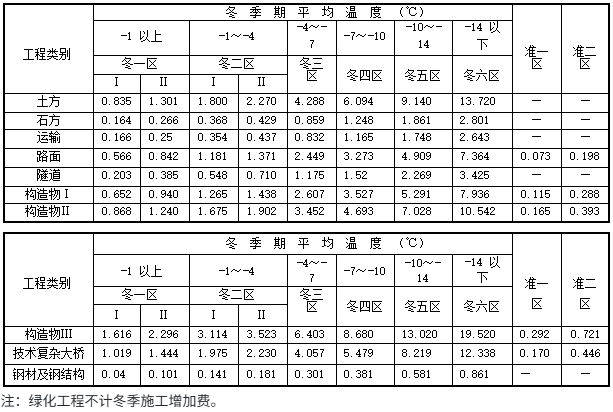

5) 冬季施工增加费以各类工程的定额人工费和定额施工机械使用费之和为基数,按工程所在地的气温区选用表 3.1.6-1 的费率计算。表 3.1.6-1 冬季施工增加费费率表(%)

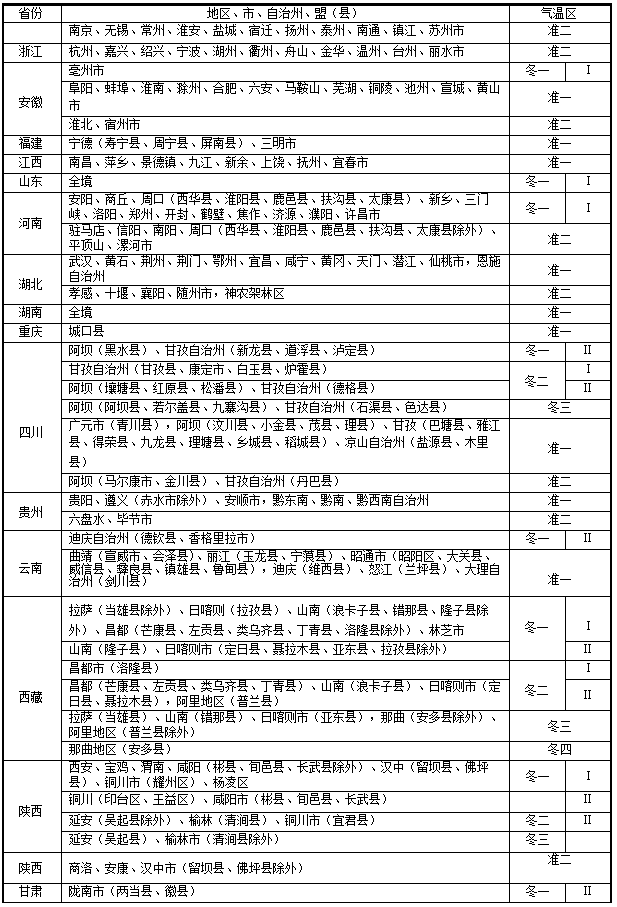

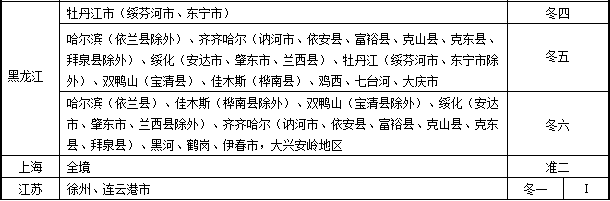

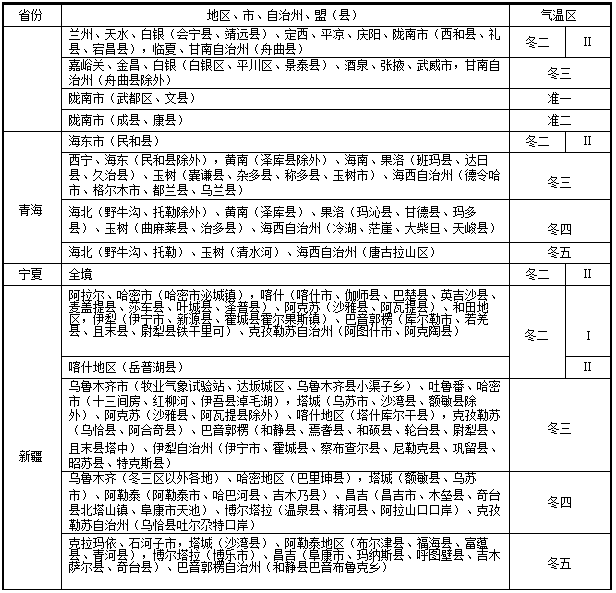

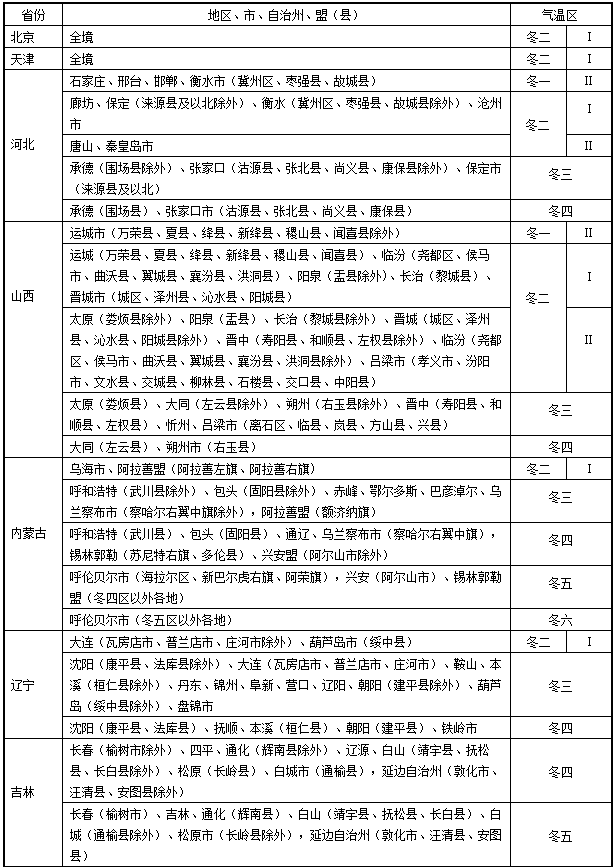

附录 D 全国冬季施工气温区划分表



注:为避免繁冗,各民族自治州名称予以简化,如青海省的“海西蒙古族藏族自治州”简化为“海西自治州”。
以上内容摘自《公路工程建设项目概算预算编制办法》
以下知识摘自互联网:
冬一区,冬二区,准一区,准二区:
【准冬季区分两个副区,简称准一区和准二区. 】
冬季气温区的划分是根据气象部门提供的满十五年以上的气温资料确定的.每年秋冬第一次连续5天出现室外日平均温度在5℃以下,日最低温度在-3℃以下的第一天算起,至第二年春夏最后一次连续5天出现同样温度的最末一天为冬季期.冬季期内平均气温在-1℃以上者为冬一区,-1~-4℃者为冬二区,-4~-7℃者为冬三区,-7~-10℃者为冬四区,-10~-14℃者为冬五区,-14℃以下为冬六区.冬一区内平均气温低于0℃的连续天数在70天以内的为Ⅰ副区,70天以上的为Ⅱ副区,冬二区内平均气温低于0℃的连续天数在100天以内的为Ⅰ副区,100天以上的为Ⅱ副区.
气温高于冬一区,但砖石、混凝土工程施工须采取一定措施的地区为准冬季区,准冬季区分两个副区,简称准一区和准二区.凡一年内日最低气温在0℃以下的天数多于20天的,日平均气温在0℃以下的天数少于15天的为准一区,多于15天的为准二区.
全国冬季施工气温区划分见附录七.若当地气温资料与附录七中划定的冬季气温区划分有较大出入时,可按当地气温资料及上述划分标准确定工程据地的冬季气温区.
冬季施工增加费的计算方法,是根据各类工程的特点,规定各气温区的取费标准.为了简化计算手续,采用全年平均摊销的方法,即不论是否在冬季施工,均按规定的取费标准计取冬季施工增加费.一条路线穿过两个以上的气温区时,可分段计算或按各区的工程量比例求得全线的平均增加率,计算冬季施工增加费.

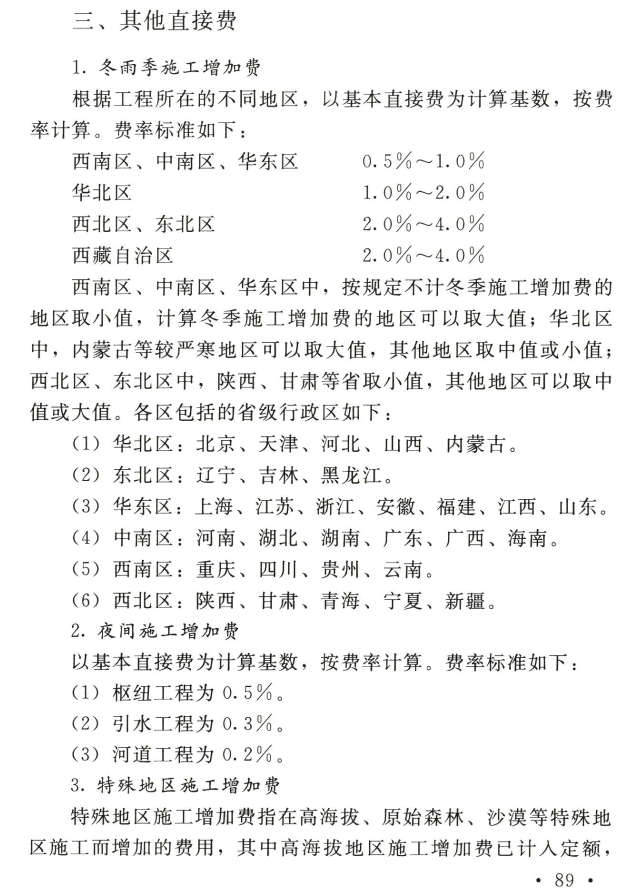

(2) 水利工程编规中单价编制-其他直接费:冬雨季施工增加费:

上面截图摘自2025年《水利工程设计概(估)算编制规定·工程部分》
